Sonntag, 10. Mai 2015

Estrich gegossen, Spachtlerarbeiten erledigt, Gas und Wasser fertig

Seit dem letzten Post hat sich wieder viel getan:

Der Estrich wurde gegossen. Hier ein paar Eindrücke:



Das kleine weiße auf dem Estrich ist ein Messpunkt, der Auskunft über die Belegreife des Estrichs geben soll:



Bei diesem Bild erkennt man wieder einmal schön den Wandaufbau



schräge Außenansicht


Im zukünftigen Garten liegen schon die Klinker bereit


Ein neuer leerer Container ist am Donnerstag eingetroffen. Dummerweise nach den Klinkern, so dass man nicht recht weiß wohin damit. Hoffentlich stört er die Maurer nicht. Beim Abstellen auf öffentlichen Straßenraum hat man direkt das Ordnungsamt auf der Matte stehen. Rings ums Haus liegen seit letzten Mittwoch die Verblendsteine... Ein Dilemma, denn jetzt kann man den Container nicht mehr unkompliziert hinten im Garten abstellen.








Auch der Zement liegt schon bereit


Wir vermissen lediglich die Foamglassteine, die als erste Verblendsteinschicht als vernünftiger Übergang (Vermeidung u.a. von "Kältebrücken") zwischen dem massiven Keller und den Hauswänden aus Holz fungieren sollen. Wahrscheinlich bringt die Nordhorner Maurerfirma diese direkt mit, ansonsten können die morgen leider nicht starten.

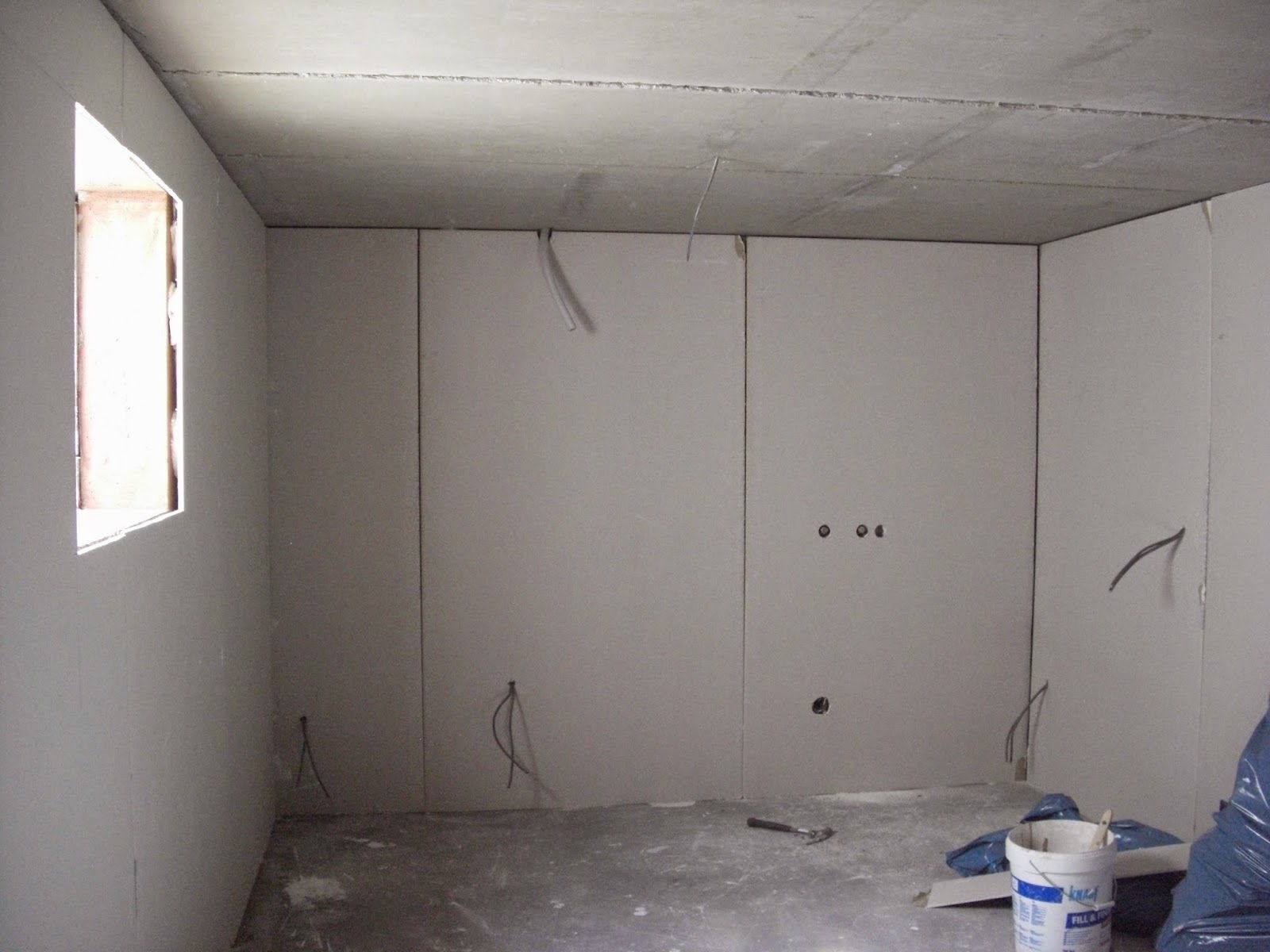

Vergangene Woche waren auch bis zu 5 fleißige Spachtler im Haus zugange. Die Wände, hier im zukünftigen Partykeller, wurden mit Gipskartonplatten verkleidet.


Ebenfalls der Kamin im UG



Hier der Kamin im Wohnzimmer... ... das sieht doch gleich schon anders aus ;-)


Und letztendlich im OG


Der Wäscheabwurfschacht und der Heizkreisverteiler im OG



Unsere ewige Baustelle im Partykeller. Die beiden Fenster, die beim Kellerbau Anfang März nicht direkt mit angeliefert und eingebaut worden waren, fehlen immer noch, obwohl der Kellerbauer den Einbau schon mehrmals zugesagt hatte... Echt lästig. Nachdem sie vor ein paar Wochen endlich angeliefert worden waren standen Sie zuerst der Firma Athen-Therm beim Estrichgießen im Weg. Danach den Spachtlern, die nicht die Laibung (?) an diesen Fenstern vornehmen konnten, denn der Bau geht natürlich weiter. Kommende Woche sollen die mal wieder eingebaut werden. Wir sind gespannt...



Alle guten Dinge sind Drei. Der Gasanschluss konnte vergangenen Donnerstag endlich realisiert werden:


Der Wasserzähler der Wasserwerke wurde an diesem Tag ebenfalls eingebaut



Die Verlegung des  Strom- und des Internetanschluss wurden auf den 10. Juni verschoben, weil der Baustrom noch unbedingt benötigt wird und das für den Stromanschluss zuständige Subunternehmen, den Baustrom angeblich partout nicht wieder anklemmen darf, wenn sie die Stromleitungen ins Haus einmal einführt haben. Die hätten den Baustromkasten besser direkt an den unmittelbar vorhandenen öffentlichen Stromverteilerkasten angeschlossen denn dann hätte es auch keine Probleme mit unseren an der Grundstücksgrenze vorbereiteten Hausanschlüssen gegeben, weil diese unabhängig voneinander arbeiten würden.


Zum Abschluss des heutigen Posts nochmals ein Foto eines Heizkreisverteilers mit Wasser- und Fußbodenheizungsanschlüssen, die jetzt im Estrich "gesichert" sind.



Der Hausbau läuft bisher nach Plan. Neben den Maurern für die Klinkerarbeiten werden bald die Fliesenleger erwartet. Es ist schon Wahnsinn wie schnell so ein Hausbau vonstatten gehen kann. Vor 10 Wochen hatten wir noch ein unbebautes Grundstück und in weiteren 8 Wochen wären wir bei weiterhin reibungslosen Bauarbeiten nach Bauablaufplan fertig und können einziehen!




Keine Kommentare:
